Ход строительства ЖК «Белый Парус», 3 очередь. Ноябрь 2025
-
Работы по устройству монолитных конструкций завершены.
-
Работы по устройству каменной кладки на завершены.
-
Работы по устройству стояков вентиляции, ливневой канализации, хозяйственно-бытовой канализации, пожаротушения, водоснабжения и отопления выполнены

-
Работы по разводке электропроводки по квартирам выполнены. Чистовые работы выполнены на 3,4,5 секции, на 1,2 выполнены на 70%.
-
Работы по разводке отопления и водоснабжения по квартирам выполнены. Приборы отопления установлены на 2,3,4,5 секции ,1 секция -80%.
-
Работы по монтажу ПВХ конструкций завершены, откосы и подоконники – 85%

-

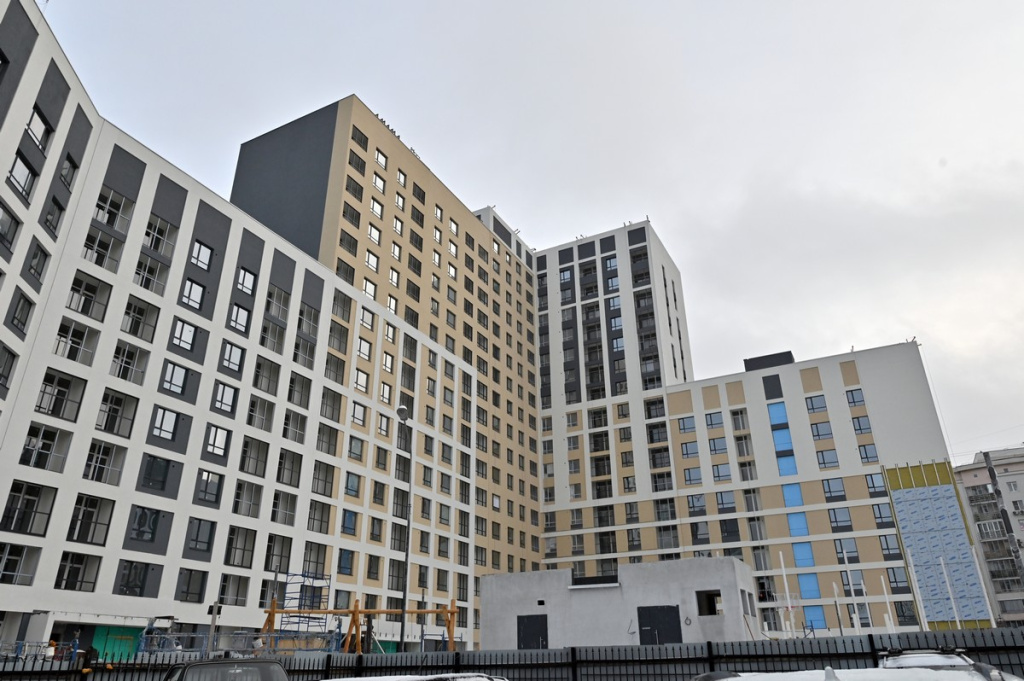

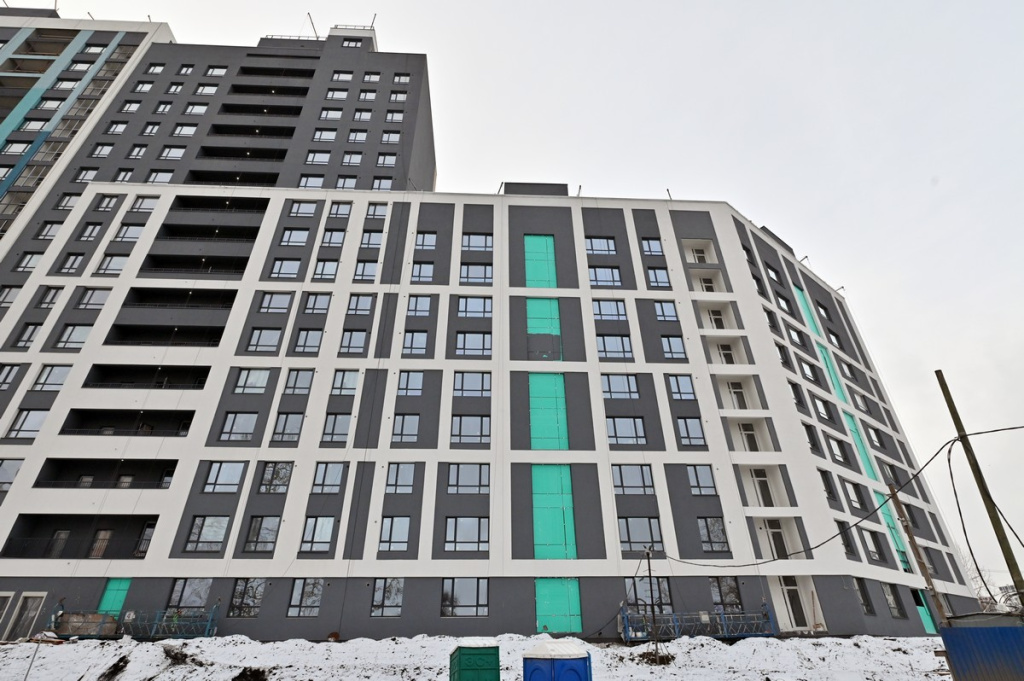

Работы по устройству фасада, выполнены на 1,2,3 секции, 80% - 4 секция, 80%- 5 секция
-
Устройство кровли завершено.
-
Гидроизоляция паркинга 100%
-

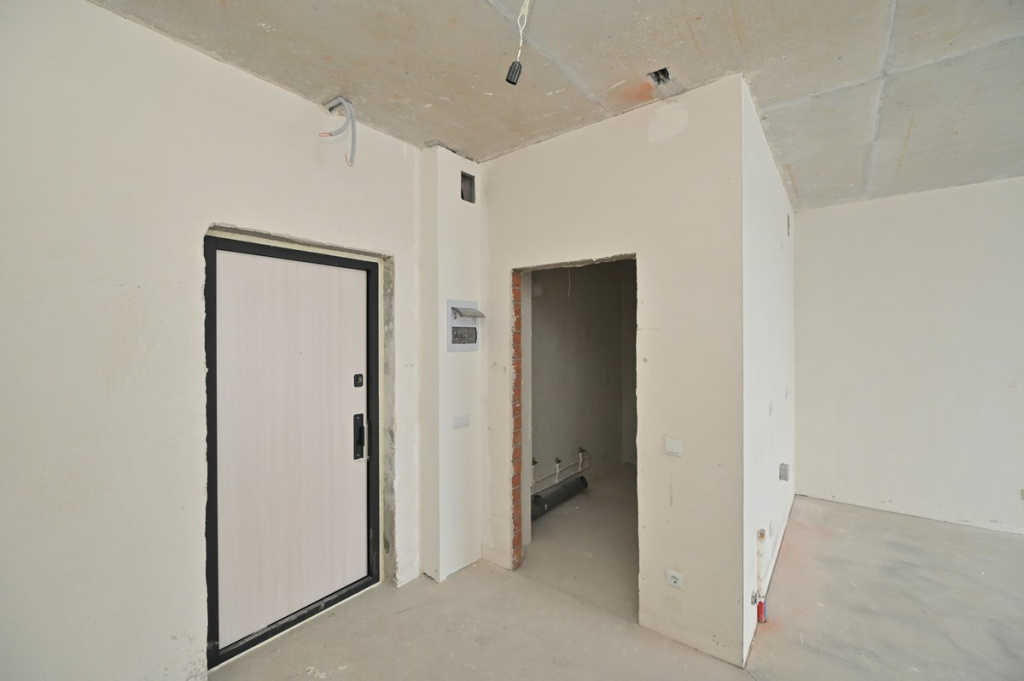

Штукатурка стен выполнена.
-
Стяжка полов выполнена
-
Работы по монтажу витражных конструкций 1 секция- 20%, 2 секция – 50%, 3 секция-50%, 4 секция-60%, 5 секция-30%.

-
Напольная плитка 3,4 секция выполнены. 1-30% ,2,5 секция-80%,
-

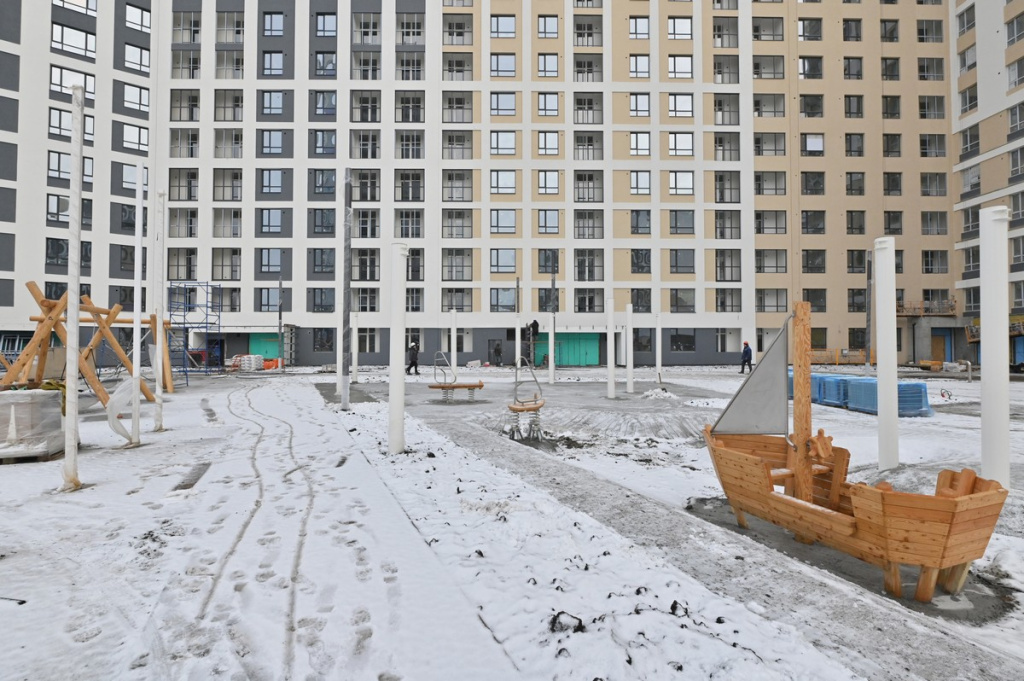

Благоустройство территории выполнено на 70%.
-
Устройство покрытия полов паркинга - 50%
