Ход строительства ЖК «Белый Парус», 3 очередь. Октябрь 2025
01 ноября 2025
В октябре на строительной площадке 3 очереди ЖК «Белый Парус» был выполнен ряд работ:
Работы по устройству монолитных конструкций завершены.
Работы по устройству каменной кладки на завершены.
Работы по устройству стояков вентиляции, ливневой канализации, хозяйственно-бытовой канализации, пожаротушения, водоснабжения и отопления выполнены
Работы по разводке электропроводки по квартирам выполнены на 2,3,4,5 секции на 1 выполнены на 80%.
Работы по разводке отопления и водоснабжения по квартирам выполнены на 2,3,4,5 секции ,1 секция -75%.
Ведутся работы по монтажу ПВХ конструкций завершены.

Работы по устройству фасада, выполнены на 2,3 секции.
Фасад выполнен на 45%-1 секция, 80%- 4 секции., 70%- 5 секция
Устройство кровли завершено.

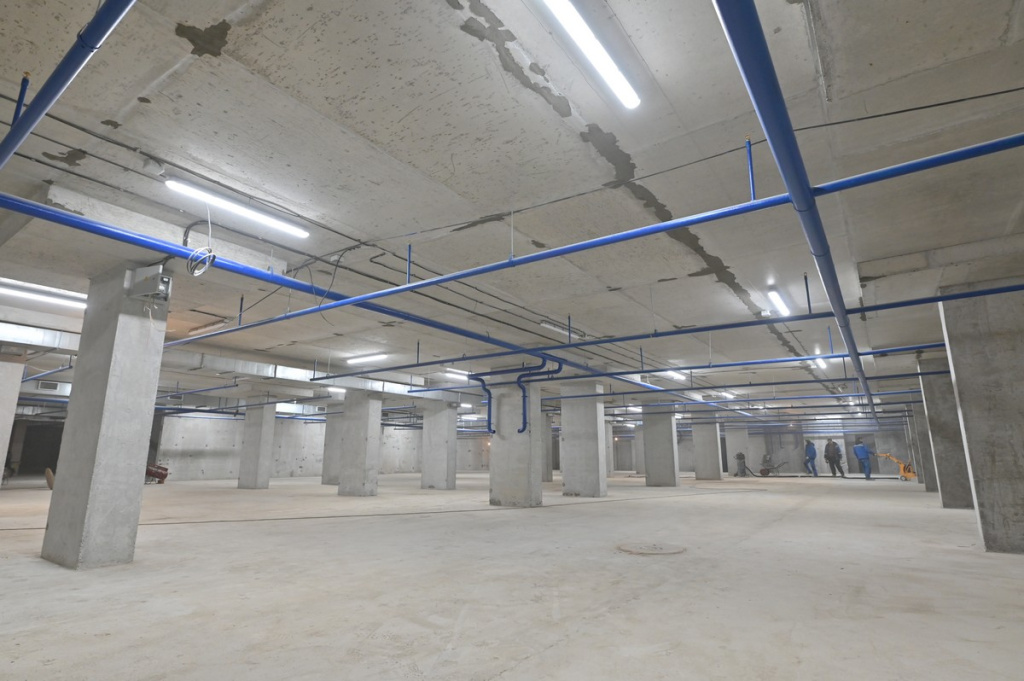

Гидроизоляция паркинга 100%

Штукатурка стен выполнена.
Стяжка полов выполнена на секции 2,3,4,5. 1 секция -70%,
Работы по монтажу витражных к-ций 2 секция – 30%, 3 секция-30%, 4 секция-30%, 5 секция-30%.
Напольная плитка 3,4 секция выполнены. 2,5 секция-80%,
Приборы отопления смонтированы на 2,3,4,5.
Благоустройство территории выполнено на 40%.
Устройство покрытия полов паркинга -10%

Работы по устройству монолитных конструкций завершены.
Работы по устройству каменной кладки на завершены.
Работы по устройству стояков вентиляции, ливневой канализации, хозяйственно-бытовой канализации, пожаротушения, водоснабжения и отопления выполнены
Работы по разводке электропроводки по квартирам выполнены на 2,3,4,5 секции на 1 выполнены на 80%.
Работы по разводке отопления и водоснабжения по квартирам выполнены на 2,3,4,5 секции ,1 секция -75%.
Ведутся работы по монтажу ПВХ конструкций завершены.

Работы по устройству фасада, выполнены на 2,3 секции.
Фасад выполнен на 45%-1 секция, 80%- 4 секции., 70%- 5 секция
Устройство кровли завершено.
Гидроизоляция паркинга 100%

Штукатурка стен выполнена.
Стяжка полов выполнена на секции 2,3,4,5. 1 секция -70%,
Работы по монтажу витражных к-ций 2 секция – 30%, 3 секция-30%, 4 секция-30%, 5 секция-30%.
Напольная плитка 3,4 секция выполнены. 2,5 секция-80%,
Приборы отопления смонтированы на 2,3,4,5.
Благоустройство территории выполнено на 40%.
Устройство покрытия полов паркинга -10%
