Ход строительства ЖК «На Тенистой», 3 очередь. Октябрь 2025

01 ноября 2025

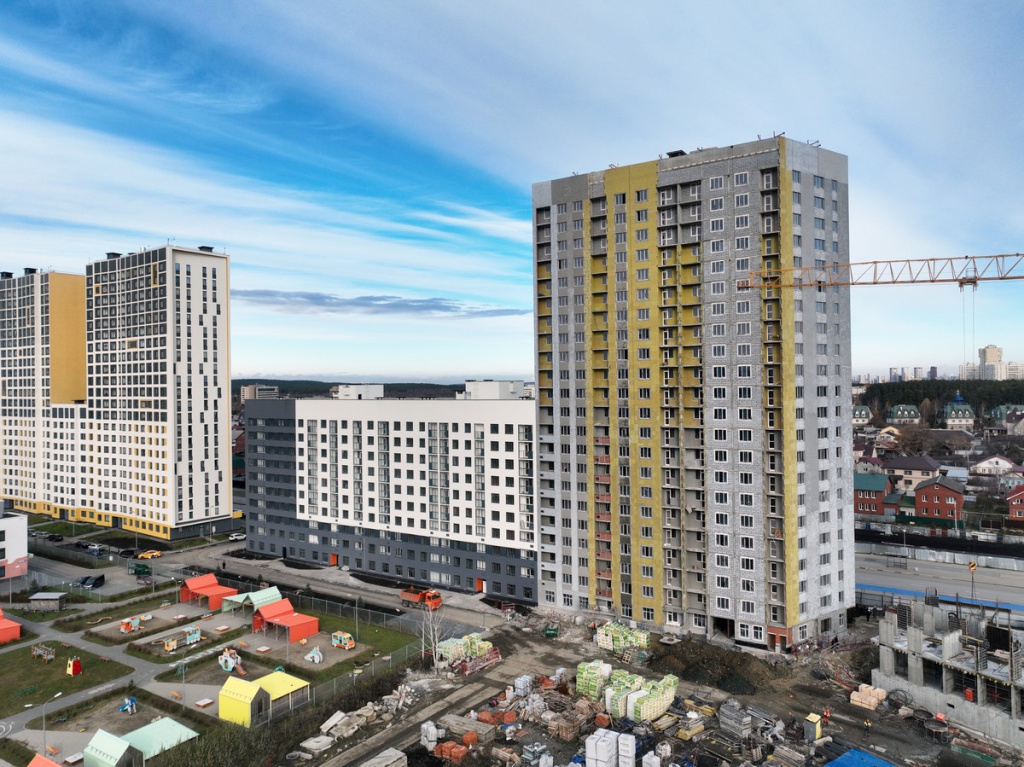

На строительной площадке 3 очереди ЖК «На Тенистой» в октябре был проведен ряд работ:

  1. Завершены работы по устройству каменной секции 1Г.
  2. Завершены работы по устройству системы вентиляции секции 1Г.
  3. Выполняются работы по прокладке сетей электроснабжения по квартирам и МОП 7-12 секции 1Г.
  4. Выполнены работы по оштукатуриванию стен и устройству стяжки до 9 этажа секции 1Г.

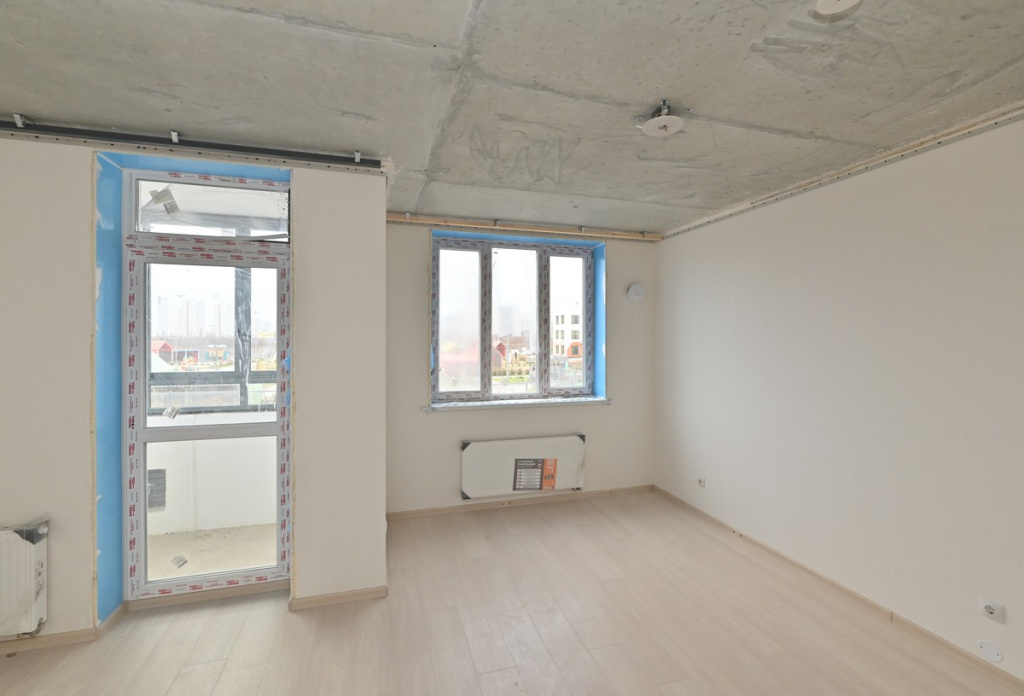

  5. Завершены работы по монтажу оконных конструкций секции 1Г.

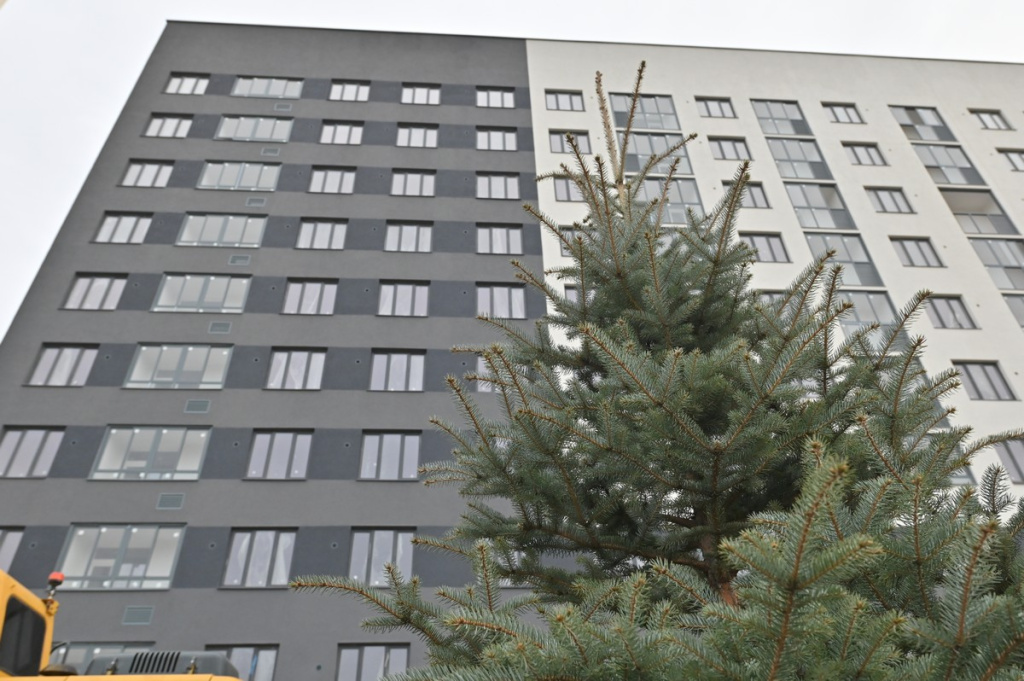

  6. Завершены работы по утеплению наружных стен здания секции 1Г.


  1. Завершены работы по чистовой отделке квартир и МОП секций 1.1 и 1.2.
  2. Выполняется монтаж натяжного потолка в квартирах.


  1. Выполнена укладка керамогранита в МОП и на лестницах секций 1.1 и 1.2.
  2. Завершен монтаж лифтового оборудования на секциях 1.1, 1.2, секция 1Г в процессе монтажа.


  1. Работы по устройству алюминиевых светопрозрачных конструкций секций 1.1 и 1.2 завершены на 95%..
  2. Работы по благоустройству территории завершены на 95%.
  3. Завершен монтаж ИТП, выполнен пробный пуск.
  4. Ведется монтаж наружного освещения.
