Ход строительства ЖК "Новация". Июнь 2025
Секция 1.2
Устройство монолитных конструкций ниже нуля закончено.
Монолит выше 0,000 – 100%.
Выполнена гидроизоляция ниже 0,00, закончена обратная засыпка пазух котлована.

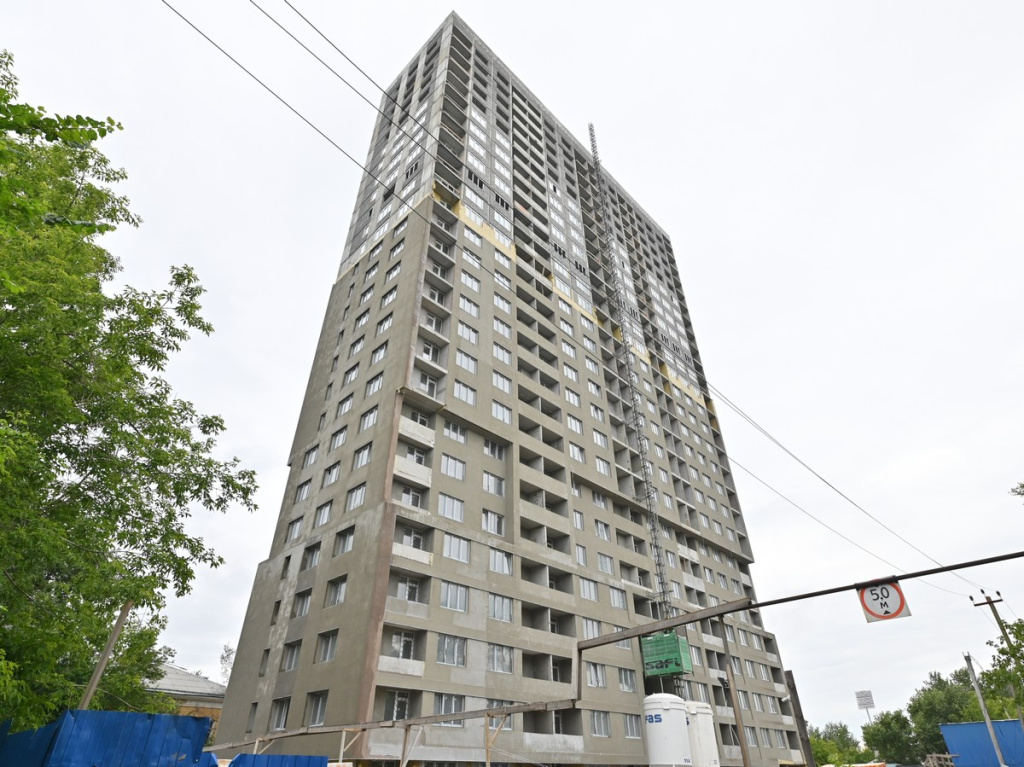

Кладка – 24-26 этаж.
Окна ПВХ с 1 по 24 этаж.

Монтаж стояков отопления по 25 этаж, горизонтальная разводка по 15 этаж.
Монтаж стояков вентиляции дымоудаления и общеобменной – 25 этаж.
Монтаж слаботочных сетей: стояки до 25 этажа, горизонтальная разводка по этажам до 23.

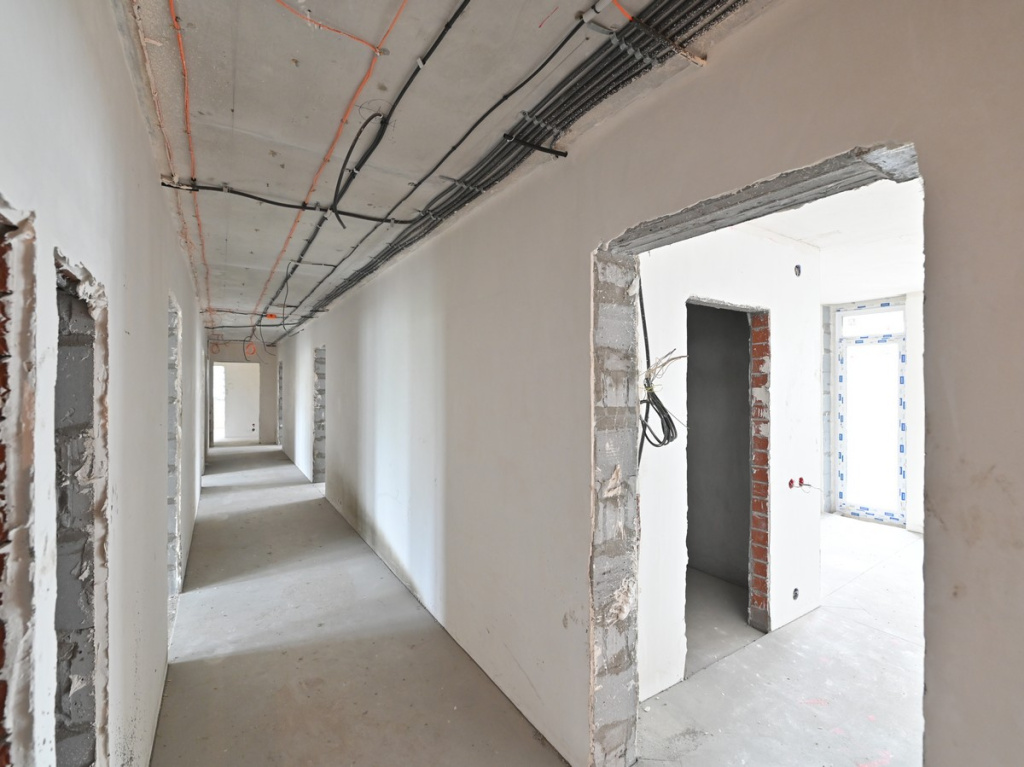

Монтаж электросетей: стояки до 25 этажа, разводка в квартирах – 23 этаж.

Монтаж индивидуального теплового пункта (ИТП) – 100%, сдано в ЕТК и РТН.
Наружные сети: теплоснабжения – 90%, водопровода – 80%, канализации – 70%.
Водомерный узел – 100%, начат монтаж насосных станций хоз-питья и пожаротушения.
Монтаж стояков канализации по 25 этаж.
Утепление фасада – 65%, оштукатуривание фасада – 45%.
