Ход строительства ЖК "Новация". Сентябрь 2025

03 октября 2025
Делимся с вами ходом строительства ЖК "Новация" за сентябрь:


Секция 1.2

Устройство монолитных конструкций ниже нуля закончено;

Монолит выше 0,000 – 100%;

Выполнена гидроизоляция ниже 0,00, закончена обратная засыпка пазух котлована;

Кладка – 100%;

Окна ПВХ – 100%;

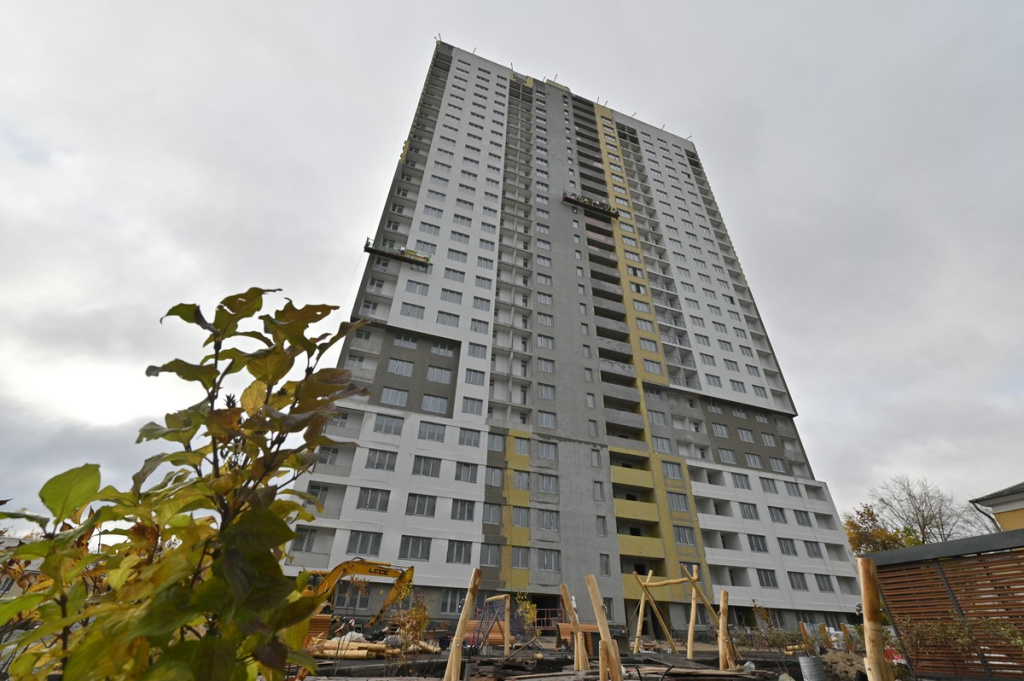

Утепление фасада – 80%, оштукатуривание фасада – 75%

Монтаж каркасов витражей – 20%

Кровля – 95%

Монтаж стояков отопления завершен, горизонтальная разводка по этажам завершена;

Монтаж стояков ХВС/ГВС завершен, горизонтальная разводка по этажам завершена;

Монтаж стояков пожаротушения завершен

Монтаж канализации хоз.бытовой– стояки 100% ливневая канализация 100%;

Монтаж стояков вентиляции дымоудаления и общеобменной – 100%, монтаж вентиляторов и клапанов ДУ -100%

Монтаж слаботочных сетей: стояки 100%, горизонтальная разводка по этажам завершена

Монтаж электросетей: стояки 100%, разводка в квартирах – 100%, ЭЩ выполнена – 100%;

Монтаж индивидуального теплового пункта (ИТП) – 100%, сдано в ЕТК и РТН,

Наружные сети: теплоснабжения – 90%, водопровода – 90%, канализации – 90%, сети связи выполнена канализация.

Водомерный узел – 100%, монтаж насосных станций хоз-питья и пожаротушения закончен

Монтаж приборов отопления – 15%

Монтаж лифтового оборудования – 50%

Планируемый пуск тепла на 01.10.2025г.

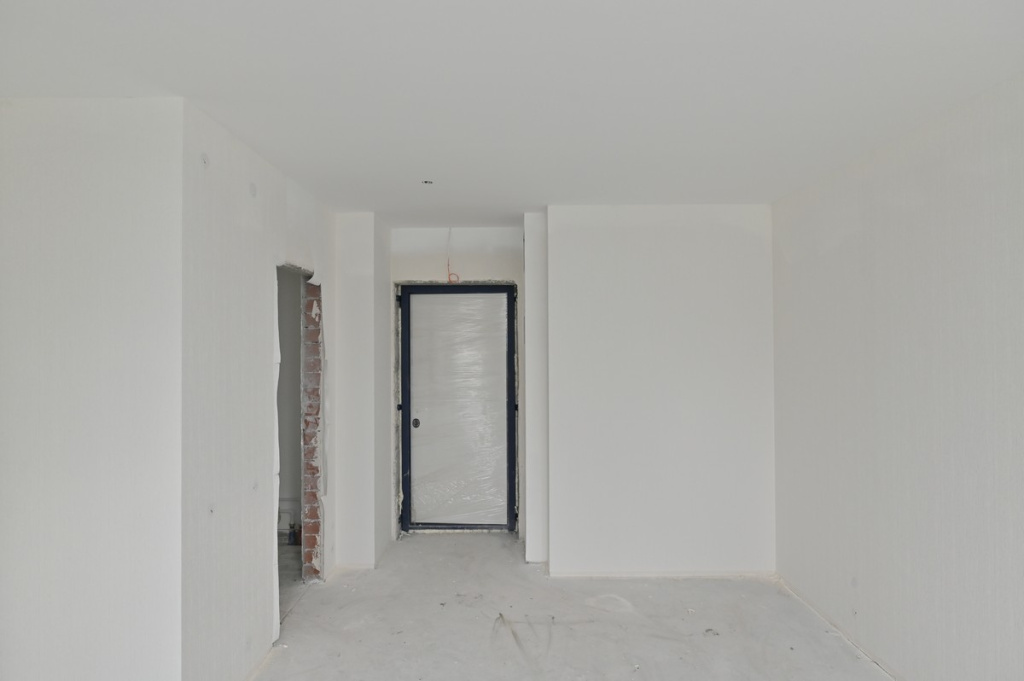

Внутренняя отделка:

Стяжки 100%

Штукатурка 100%

Плитка пол санузлы со 2 по 23 этаж.

Плитка пол МОП со 2 по 24 этаж.

Выравнивание потолков со 2 по 20 этаж.

Зашивка ГКЛ 2-4 ,каркасы, со 2 по 20 этаж.

Устройство откосов – со 2 по 17 этаж.

Утепление перемычек со 2-23 этаж.

Оклейка обоями- со 2 – 7 этаж.




Благоустройство территории, монтаж МАФ – 35%
